11月5日15时,跟着500千伏金海湖变电站主变带电收效,标记着贵州史上投资边界最大的输变电工程——500千伏金海湖输变电工程建成投运。
四肢国度“十四五”电力规画重心面貌,金海湖输变电工程总投资达17.85亿元,于2024年6月开建。工程投运后,将进一步优化贵州电网骨干网架结构,得志毕节区域新动力裕如电力送出需要,为“黔电送粤”、场地经济社会高质料发展提供强力撑握。
天堑架电网——累计穿越落魄峡谷81处、重冰区178千米
金海湖输变电工程包括500千伏变电站和乌撒至奢香第二回清晰2个部分。其中,清晰部分是贵州电网史上500千伏清晰工程总塔基数最多的单项清晰工程,新建500千伏清晰2条、塔基677基,总长225.5千米,路过毕节市威宁自治县、赫章县、七星关区、大方县,累计穿越落魄峡谷81处、重冰区178千米,最远的塔基距公路直线距离超3公里。

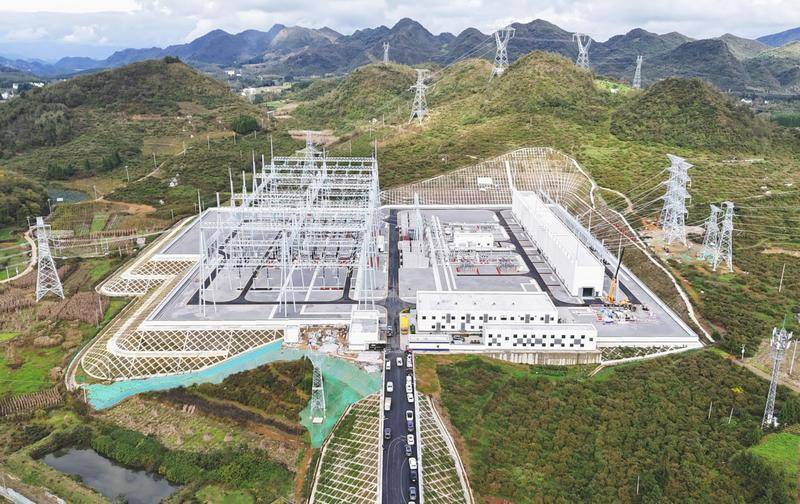

500千伏金海湖变电站。刘凯摄
为提高工程施工质料和进程,南边电网贵州电网公司精确施策,积极依托场地政府,高效整合打算、施工、监理等各参建单元资源,成立高效流畅的协同机制,造成重大协力。
贵州电网公司成立分公司业主面貌司理郑世寅说:“工程近1万吨重的塔材依靠直升机吊运、骡马驮运与东谈主工肩扛协同运输,并在绝壁峭壁间开辟出临时运输通谈195条。”
与此同期,贵州电网公司成立分公司通过引入无东谈主机牵引低级诱掖绳本事,推行“分区功课+智能监控”管制花样,诓骗数字化管控平台,动态优化施工工序,多名施工东谈主员高效协同,日均架线进程达2千米把握。
通常,变电站成立也遭受诸多挑战。大地附着物复杂、泥土含水率高、边坡支护高度达32米……
“历程中,咱们牢牢依托政府、属地供电局开展责任,继承翻晒、掺拌生石灰等工艺有用编削泥土条款,引入高举钻孔台车进行机械化锚杆功课,千方百计鼓励工程成立。”郑世寅先容。
贤惠赋新能——清晰继承直流融冰打算、变电站罢了全面感知
清晰近79%穿越冰区、施工点地形地貌复杂、变电站主要消纳具有间歇性和不褂讪性的清洁动力……靠近一个个工程难点,新打算、新蛊卦、新本事“不进则退”。

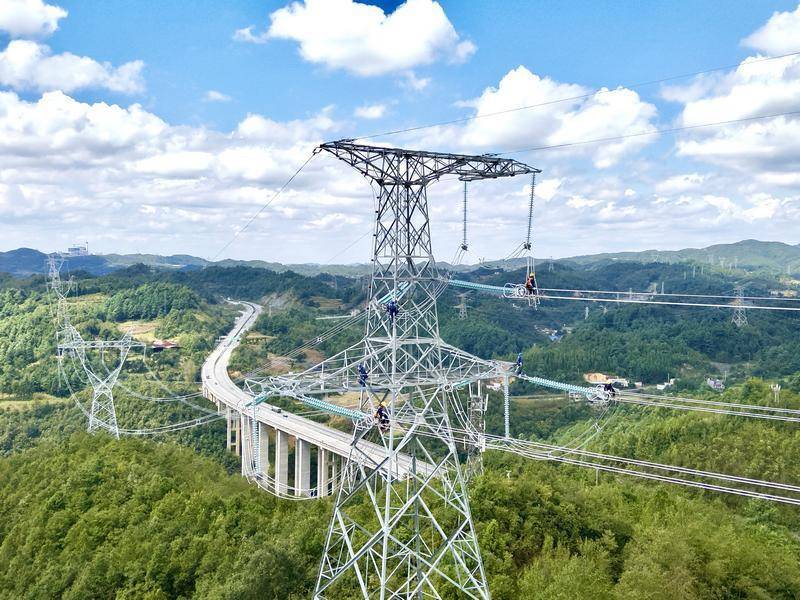

500千伏乌撒至奢香第二回清晰工程施工现场,施工东谈主员正在功课。刘凯 摄
“杆塔、导线咱们均继承高强度、高抗拉的材料,清晰继承直流融冰打算,最大可承受直流电流3000安培,能在短时天职快速加热导、地线,罢了融冰,确保电网‘抗冻’。”郑世寅说。
针对施工点不易操作情况,贵州电网公司成立分公司因地制宜研制出接地引下线通俗迂曲器具,通过可调度定位卡槽与省力杠杆相蚁合,罢了一次定位、均匀施力、快速成型,收效科罚传统器具效果低、弯折精度差、安全风险高档痛点。该器具将单次迂曲功课时分从15分钟裁汰至5分钟以内,效果提文静2倍。
现在,毕节市新动力装机达784万千瓦,位列全省首位,到2028年预测将逾越990万千瓦。
四肢落户毕节的变电站,怎么才能透露最大作用?
谜底是:智能。
“当年的500千伏变电站,‘四遥’(遥测、遥信、遥控、遥调)信号一般唯有几百几千个,金海湖变电站是毕节地区首座500千伏智能变电站,信号高达2.5万余个,罢了了高度自动化和智能化。”毕节供电局变电管制一所继保自动化班张建说。
具体来说,即是该站蛊卦启动情状能及时监测,能苦闷诊治蛊卦启动阈值、参数,在故障发生前预警和处理,作念到全面感知和缜密化限制,更好地推动新动力消纳。
动能贯四方——500千伏电力环网造成、每年输送电力超150亿千瓦时
“工程投运后,造成了‘乌撒变—金海湖变—奢香变’500千伏电力环网,进一步完善了贵州电网500千伏骨干网架,对全省、毕节和‘黔电送粤’齐将起到积极作用。”贵州电网公司基建部总司理龙家焕说谈。
一方面,极大增强黔西北地区电网互济才调与启动天真性,同期为行将成立的220千伏层台变电站、双山变电站提供接入条款,进一步完善贵州电网网架,罢了贵州省供电可靠性进步。

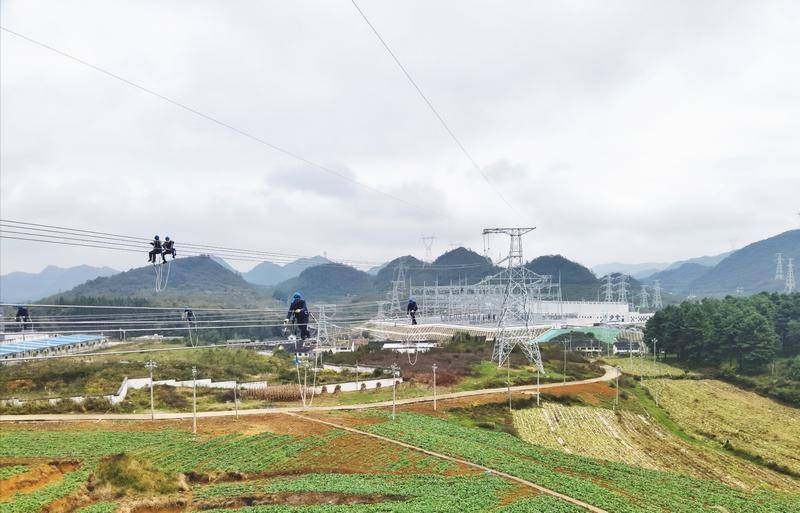

南边电网贵州毕节供电局责任主谈主员,对500千伏乌撒至奢香第二回清晰开展走线验收功课。刘凯摄
另一方面,买通毕节东西新动力输送通谈,权臣进步毕节地区清洁动力消纳与外送才调,增强毕节市七星关区、高新区供电才调,为加速把毕节成立成为贯彻新发展理念示范区提供撑握,助力动力低碳转型。
与此同期,“黔电送粤”通谈在500千伏乌撒至奢香第一趟清晰的基础上再添新通谈,电力外送才调进一步增强,确保清洁动力此起彼落向粤港澳大湾区输送。
据测算,该工程预测每年可消纳80亿千瓦时的风电、光伏等清洁动力,输送电力超150亿千瓦时,得志超200万户家庭的全年用电需求。
龙家焕暗意体育游戏app平台,贵州电网公司将握续加速电力基础要领成立,完善电网网架,推动骨干电网和城乡电网配合发展,加速鼓励新式概括动力基地成立,加速构建以新动力为主体的新式电力系统,为东谈主民好意思好生计提供坚韧保险,罢了“十四五”圆满收官。(龙定锦、刘凯)
